Use este modelo
Uma grande atualização de funcionalidades não é sobre enviar código — é sobre impulsionar a adoção. Com a Trupeer, pode poupar horas na preparação do lançamento começando com um modelo de lançamento de funcionalidades gratuito, personalizando-o com as suas diretrizes de marca e transformando os planos de lançamento em atualizações em vídeo que alinham as equipas por cada lançamento.
Os lançamentos de funcionalidades correm mal numa ordem previsível. A compilação termina tarde, por isso a reunião de briefing de suporte é ignorada, por isso a documentação de ajuda não é atualizada, por isso as notas de lançamento são escritas por um engenheiro vinte minutos antes do deploy, e o suporte fica a saber o que foi enviado pelo primeiro ticket.
Nada disso é um problema de compilação. É um problema de coordenação, e resolve-se com um contador decrescente em vez de uma lista de verificação.

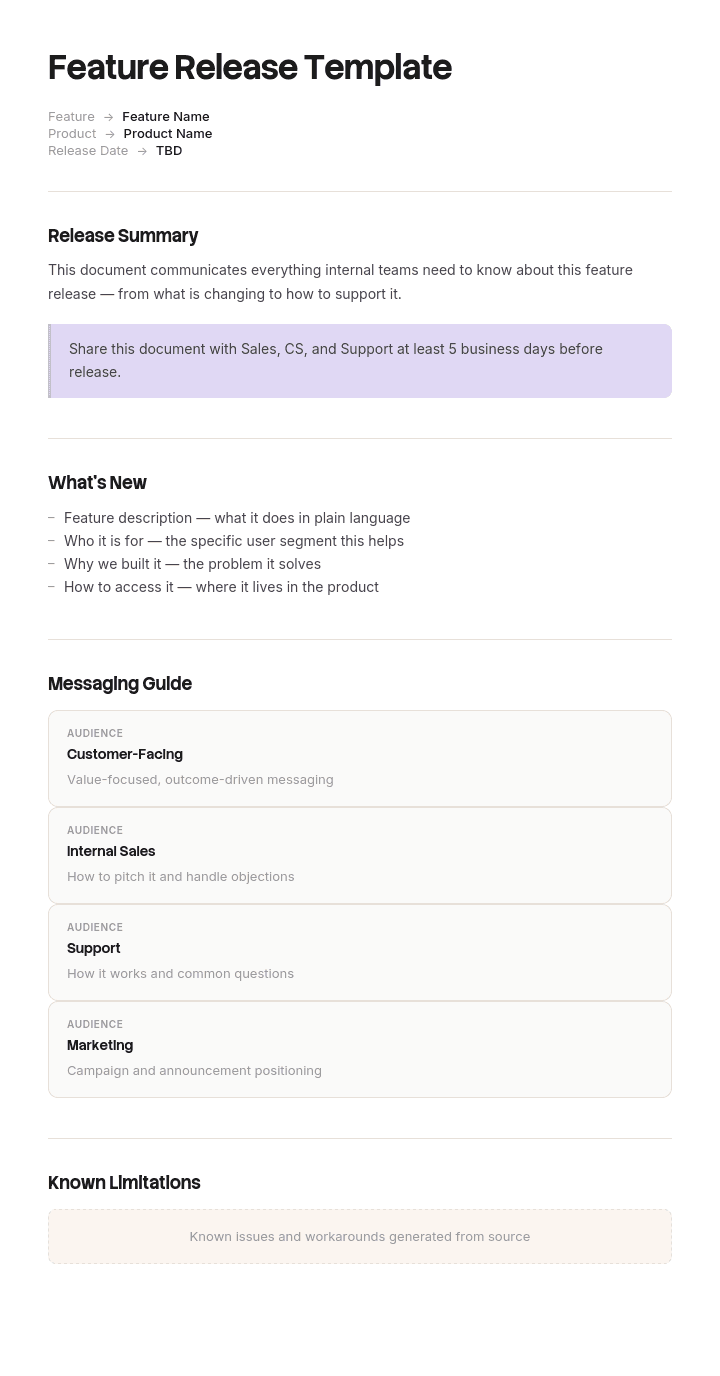

Transferir os modelos de lançamento de funcionalidades
Formato | Melhor para |
|---|---|
Excel (.xlsx) | O plano de lançamento, o gestor de âmbito, a checklist de go/no-go e o calendário de lançamento |
Word (.docx) | Notas de lançamento, briefing de suporte e o anúncio interno |
PowerPoint (.pptx) | O deck de revisão do lançamento e o apoio às vendas |
O plano aprovado e briefings imprimíveis | |
Google Docs e Sheets | Colaboração em tempo real durante a semana do lançamento |
Gratuito, editável, sem marca de água.
Como personalizar este modelo na Trupeer
Passo 1: Abrir a secção de Modelos
Vá à secção de Modelos no menu principal.

Passo 2: Selecionar e abrir um modelo
Clique em qualquer modelo com que queira trabalhar para o abrir.

Passo 3: Expandir a vista do modelo
Se necessário, expanda a vista do modelo para ver o layout completo e os detalhes com clareza.

Passo 4: Editar o modelo
Clique em Editar para começar a modificar o modelo selecionado.

No editor, pode:
Adicionar novas secções
Definir ou atualizar regras de formatação
Adicionar um logótipo e ajustar a sua posição e definições relacionadas
Passo 5: Guardar o seu modelo personalizado
Depois de fazer todas as alterações necessárias, clique em Guardar para guardar o modelo atualizado como seu.

Passo 6: Pré-visualizar e afinar o modelo
Quando quiser ver como fica o seu modelo personalizado, abra a Pré-visualização.

No ecrã de pré-visualização, pode continuar a fazer ajustes diretamente, se necessário, garantindo que o modelo aparece exatamente como o quer.
Com um modelo de lançamento de funcionalidades, pode:
Poupar horas na preparação do lançamento: Ignore a página em branco com uma estrutura criada para lançamentos de produto.
Alinhar equipas multifuncionais: Secções integradas para produto, marketing, vendas e suporte.
Manter-se fiel à marca: Aplique o seu logótipo, fontes e cores usando o kit de marca da Trupeer.
Impulsionar a adoção: Mensagens e campos de formação integrados garantem que os clientes realmente usam a funcionalidade.
Padronizar os lançamentos: Use o mesmo modelo para cada lançamento de funcionalidades.
Atingir equipas globais: Traduza materiais de lançamento para 65+ idiomas com um clique.
O que um lançamento de funcionalidades precisa, na prática
Seis elementos, cinco públicos. A maioria das equipas produz dois.
Elemento | Público | Normalmente gerido por | É ignorado quando está atrasado? |
|---|---|---|---|
Plano de lançamento | Engenharia e produto | Produto ou gestor de lançamento | Não |
Checklist de go/no-go | Os decisores da decisão de lançamento | Gestor de lançamento | Frequentemente, e este é o perigoso |
Notas de lançamento | Clientes | Marketing de produto ou produto | Escritas com pressa |
Briefing de suporte | Suporte e sucesso | Produto | Quase sempre |
Documentação de ajuda | Clientes que ficam com dúvidas | Escrita técnica ou suporte | Quase sempre |
Nota de vendas e apoio | Vendas, quando relevante | Marketing de produto | Frequentemente |
Os dois que são ignorados são os dois que determinam como é que a semana após o lançamento se sente. Inclua-os no contador decrescente em vez de os tratar como follow-ups.
O contador decrescente do lançamento
Datas relativas ao dia de envio. Ajuste os intervalos ao seu ritmo, mas mantenha a ordem.
T-14: âmbito congelado
O que está neste lançamento é decidido e registado. Qualquer coisa que chegue depois deste ponto entra no próximo, a menos que seja uma correção de defeito.
O aumento de âmbito após o congelamento é a causa única mais comum de tudo o que vem a seguir ficar atrasado. O congelamento não é burocracia; é o que permite que o briefing, as notas e a documentação sejam escritos com base numa base estável.
Resultado: o plano de lançamento, com o âmbito confirmado e cada item atribuído.
T-7: prontidão interna
Documentação rascunhada, notas de lançamento rascunhadas, briefing de suporte escrito. Não publicado, rascunhado.
Esta é a semana que se comprime quando a compilação atrasa, e comprimir é o que causa o problema de suporte. Se a compilação falhar, a data de lançamento falha com ela. Enviar a tempo sem briefing não é enviar a tempo.
Resultado: notas em rascunho, artigos de ajuda em rascunho, briefing de suporte pronto para revisão.
T-2: briefing de suporte e vendas
O briefing acontece como uma sessão, não por email. O suporte faz as perguntas que revelam o que as notas não explicaram, e essas perguntas melhoram as notas antes de os clientes as verem.
Resultado: suporte com briefing e perguntas respondidas. Notas revistas. Apoio às vendas enviado quando relevante.
T-1: go ou no-go
Uma decisão definida com critérios definidos, tomada por pessoas identificadas. Não é uma sensação sobre se as coisas parecem prontas.
Resultado: uma decisão registada e, se for no-go, uma nova data.
T-0: envio
Fazer deploy, monitorizar, publicar notas, ativar o anúncio na aplicação. Nessa ordem, porque publicar notas para um lançamento que falhou no deploy é uma má meia hora.
Resultado: lançado, notas em direto, suporte a acompanhar.
T+1: monitorizar
Alguém é responsável por acompanhar no primeiro dia: taxas de erro, volume de suporte por tema, adoção da nova funcionalidade. Não é a equipa inteira a espreitar ocasionalmente; é uma pessoa identificada.
Resultado: uma nota curta de estado para a equipa, mesmo que esteja tudo bem.
T+7: revisão
O que foi enviado, o que falhou, o que o suporte ouviu e se alguém está a usá-lo. Trinta minutos, e é isso que torna o próximo lançamento melhor.
Resultado: notas da revisão e quaisquer alterações ao processo.
O modelo do plano de lançamento
Campo | Inserir |
|---|---|
Nome do lançamento e versão | 2026.8 ou v3.4.0 |
Tipo de lançamento | Major, minor, patch, hotfix |
Data-alvo | E a data de congelamento |
Gestor de lançamento | Um nome |
Âmbito | Cada item, com responsável e estado |
Fora de âmbito | Explicitamente, acordado no congelamento |
Dependências | Internas e externas |
Riscos | Com responsáveis e mitigação |
Plano de rollback | Testado, não apenas documentado |
Critérios de go/no-go | Definidos antes da reunião |
Comunicações | Quem é informado sobre o quê, quando |
Documentação | O que precisa de ser escrito ou atualizado, e quem |
Métricas de sucesso | Meta de adoção e janela de monitorização |
O campo fora de âmbito merece o seu lugar. Registar o que não está neste lançamento é como impedir que a mesma conversa aconteça três vezes.
Critérios de go e no-go
Decida isto na fase de planeamento, não na reunião, ou a reunião transforma-se numa negociação sob pressão.
Critérios de go típicos. Todos os itens de âmbito concluídos ou adiados explicitamente. Suite de testes a passar. Sem defeitos críticos ou de alta gravidade em aberto. Rollback testado num ambiente semelhante a produção. Suporte com briefing e confirmado como pronto. Documentação publicada ou pronta para publicar. Monitorização e alertas confirmados no lugar. Responsável identificado disponível para a janela de monitorização.
No-go automático. Qualquer rollback não testado. Qualquer defeito crítico em aberto. Suporte sem briefing. O gestor de lançamento indisponível nas próximas 24 horas.
O rollback é o que mais importa. Um rollback documentado que ninguém executou é uma hipótese. Teste-o e registe quando foi a última vez que o fez.
Escrever notas de lançamento
Quatro das oito páginas neste resultado de pesquisa abordam notas de lançamento, o que lhe diz que é o elemento com que as pessoas mais lutam.
O erro central é escrevê-las a partir do changelog. Uma lista de commits reorganizada em pontos não são notas de lançamento, porque descreve o que alterou em vez do que o leitor pode fazer agora.
Comece pelo que eles podem fazer agora, não pelo que construiu.
Agrupe por resultado para o utilizador, não por componente ou equipa.
Escreva na segunda pessoa. "Agora pode exportar para CSV" vence "A exportação CSV foi implementada".
Diga o porquê para qualquer coisa não óbvia, numa única frase.
Inclua correções, especialmente as que os clientes reportaram. Fecha um ciclo que eles se lembram.
Seja honesto sobre limitações. "Atualmente suporta até 10.000 linhas" evita um ticket.
Crie ligações para o detalhe. As notas anunciam; a documentação explica.
Mantenha cada entrada com duas ou três frases.
Ignore alterações internas que ninguém fora consegue perceber, a menos que afetem desempenho ou segurança.
Fraco e melhor
Fraco: Implementada a funcionalidade de exportação CSV para o módulo de relatórios.
Melhor: Agora pode exportar qualquer relatório em CSV. Procure o botão de exportação no canto superior direito de qualquer vista de relatório. Atualmente limitado a 50.000 linhas por exportação.
Fraco: Corrigidos vários bugs e melhorado o desempenho.
Melhor: Relatórios com mais de 10.000 linhas agora carregam em cerca de 3 segundos em vez de expirar. Também corrigimos o problema que vários de vocês reportaram, em que os filtros de data são repostos quando alteram de separador.
Fraco: Adicionada uma granularidade nova de permissões de utilizador ao painel de administração.
Melhor: Os administradores podem agora dar acesso a alguém para relatórios sem lhe dar acesso à faturação. Defina isto por utilizador em Definições, Equipa, Permissões. Os utilizadores existentes mantêm as permissões que têm agora, por isso nada muda a menos que o altere.
O padrão: o que pode fazer, onde está, quais são os limites e o que acontece às configurações existentes. A última parte evita a maioria dos tickets ansiosos que um lançamento gera.
O que incluir nas notas de lançamento
Elemento | Sempre | Notas |
|---|---|---|
Versão e data | Sim | As pessoas referenciam isto em tickets de suporte |
Novas funcionalidades | Sim | Agrupadas por resultado |
Melhorias | Sim | Apenas se forem percetíveis |
Correções | Sim | Especialmente as reportadas pelos clientes |
Alterações com impacto | Sim, em destaque | No topo, não escondidas |
Descontinuações | Sim | Com a data de remoção |
Problemas conhecidos | Sim | Melhor de si do que descobertos |
Ação necessária | Se houver | Assinalada claramente no topo |
Ligações para documentação | Sim | Por funcionalidade |
As alterações com impacto e as ações necessárias ficam no topo, com destaque visual. Uma alteração com impacto descoberta a meio de uma lista de melhorias é uma alteração com impacto descoberta por um cliente zangado.
O briefing de suporte
O elemento mais ignorado e o mais barato de produzir.
Secção | Conteúdo |
|---|---|
O que está a ser enviado | Linguagem simples, um parágrafo |
A quem afeta | Quais clientes, quais planos, quais regiões |
O que muda para eles | De forma concreta |
O que têm de fazer | Migração, reconfiguração, novo consentimento |
Perguntas prováveis | Com as respostas, escritas |
O que pode correr mal | E o que dizer se acontecer |
Limitações conhecidas | Para o suporte não prometer o que não existe |
Onde escalar | Pessoa identificada para a semana do lançamento |
Ligações para documentação | O que quer que o suporte envie aos clientes |
Entregue-o como uma sessão dois dias antes. As perguntas que o suporte faz são a melhor revisão gratuita que as suas notas de lançamento vão receber, porque o suporte sabe o que os clientes perguntam de facto e o produto normalmente não.
Tipos de lançamento
Tipo | Contém | Notas necessárias | Ritmo típico |
|---|---|---|---|
Major | Alterações com impacto, capacidade nova significativa | Notas completas, guia de migração, aviso antecipado | Raramente |
Minor | Novas funcionalidades, compatível com versões anteriores | Notas completas | Ritmo regular |
Patch | Apenas correções de bugs | Notas breves | Quando necessário |
Hotfix | Correção urgente para produção | Nota breve, muitas vezes depois do facto | Excecional |
Os hotfixes contornam o contador decrescente por definição, razão pela qual precisam de um processo separado e leve, em vez de uma suposição de que o normal será seguido. Documente o que é isso antes de precisar.
Os lançamentos major precisam de aviso antecipado, não apenas notas no dia. Qualquer coisa com impacto deve ser anunciada pelo menos um ciclo de lançamento antes, e as descontinuações precisam de uma data de remoção indicada quando são anunciadas, em vez de quando acontecem.
Feature flags e rollout faseado
Se conseguir lançar para uma percentagem de utilizadores, a maior parte do risco nesta página desaparece.
Envie em modo oculto, ative para utilizadores internos, depois para um pequeno grupo, e depois progressivamente. Monitorize em cada etapa e faça rollback por flag em vez de por deploy. A flag torna-se o seu rollback, que é mais rápido e menos alarmante do que um novo deploy.
Duas disciplinas impedem que isto se torne uma confusão. Cada flag precisa de um responsável e uma data de remoção, ou acumula centenas e ninguém sabe quais caminhos estão ativos. E as suas notas de lançamento precisam de dizer quem tem a funcionalidade, porque "agora pode exportar CSV" é confuso para os 80% que ainda não conseguem.
Medição do lançamento
Adoção. Percentagem de utilizadores elegíveis que usaram a funcionalidade nos primeiros 7, 30 e 90 dias. O número que diz se valeu a pena construí-la.
Volume de suporte por tema. Deve aumentar e depois cair. Um patamar significa que a documentação ou o design não está claro.
Taxa de erro. Em relação à base, ao longo da janela de monitorização.
Taxa de rollback, entre lançamentos. A subir significa que os critérios de go estão demasiado soltos.
Tempo entre o congelamento e o envio. Se falhar consistentemente, o congelamento está demasiado tarde.
Interação com as notas de lançamento, onde consiga medi-la. Baixa leitura é algo que vale a pena saber antes de investir mais esforço nelas.
Defina a meta de adoção antes do lançamento, no plano. Ajustar uma definição de sucesso depois de ver os números é como as funcionalidades passam a ser declaradas bem-sucedidas, independentemente.
Como executar um lançamento de funcionalidades
Congelar o âmbito em T-14 e registar o que está fora.
Rascunhar notas, documentação e briefing em T-7, antes de a compilação terminar.
Fazer briefing ao suporte em T-2 como sessão e rever as notas com base nas perguntas.
Fazer um go/no-go real em T-1 com base em critérios definidos com antecedência.
Testar o rollback antes, não durante.
Fazer deploy e depois publicar notas, pela ordem indicada.
Nomear uma pessoa para monitorizar durante 24 horas.
Rever em T+7, trinta minutos, com honestidade.
Acompanhar a adoção em 7, 30 e 90 dias face à meta no plano.
Corrigir o processo, não apenas a funcionalidade, quando algo corre mal.
Boas práticas
Âmbito congelado com a lista de fora de âmbito registada.
Documentação e notas rascunhadas antes de a compilação terminar.
Briefing ao suporte numa sessão, com dois dias de antecedência.
Critérios de go acordados antes da reunião.
Rollback testado, com uma data registada.
Alterações com impacto no topo das notas.
Notas escritas a partir de resultados para o utilizador, não do changelog.
Um monitor identificado para as primeiras 24 horas.
Meta de adoção definida antes do lançamento.
Uma revisão sempre, mesmo para lançamentos sem incidentes.
Erros comuns
Âmbito a mudar após o congelamento, comprimindo tudo o que vem a seguir.
Notas de lançamento escritas a partir de mensagens de commit.
"Várias correções de bugs e melhorias" como entrada.
Alterações com impacto escondidas no meio de uma lista.
O suporte fica a saber do lançamento a partir de um cliente.
Documentação atualizada na semana seguinte.
Go/no-go como uma sensação, em vez de critérios.
Rollback documentado, mas nunca testado.
Notas publicadas antes de o deploy ser confirmado.
Ninguém a monitorizar após o envio.
Feature flags sem responsável ou data de remoção.
Sucesso declarado sem uma meta de adoção definida previamente.
Sem processo de hotfix, por isso correções urgentes contornam tudo, incluindo o bom senso.
Envie a documentação com a funcionalidade, não depois
Abra os modelos na Trupeer AI, aplique o seu kit de marca para que os materiais de lançamento correspondam ao seu produto e edite qualquer secção diretamente. A configuração está no guia do modelo.
A documentação e o briefing de suporte são ignorados pela mesma razão todas as vezes: escrevê-los demora horas que a semana do lançamento não tem, e descrever uma nova interface em texto é um trabalho lento e ambíguo.
Registe a funcionalidade uma vez, assim que for testável, e a Trupeer AI produz o artigo de ajuda e um vídeo walkthrough narrado a partir da mesma passagem. Isso dá-lhe a documentação, o material do briefing de suporte e um excerto de demonstração para as notas de lançamento a partir de uma única gravação feita em T-7, em vez de três tarefas para as quais ninguém tem tempo.
Traduza-o para 65+ idiomas para que os clientes internacionais recebam o lançamento ao mesmo tempo que todos os outros, e mantenha o conjunto na sua base de conhecimento para que esteja lá quando chegar o primeiro ticket. Use a mesma gravação para apoio ao suporte.
Registe. Dê marca. Traduza. Trupeer.
Perguntas Frequentes
Existe um modelo gratuito de lançamento de funcionalidades no Word?
Sim. A versão do Word inclui o modelo de notas de lançamento, o briefing de suporte e o anúncio interno, o que significa que são documentos para as pessoas escreverem, em vez de serem rastreados. Transferência gratuita, sem registo, sem marca de água.
Existe um modelo gratuito de lançamento de funcionalidades no Excel?
Sim, e o Excel é onde vive o plano de lançamento: gestor de âmbito com responsáveis e estado, checklist de go/no-go, dependências, riscos e calendário de lançamento. É o ficheiro de trabalho durante a semana do lançamento.
Existe um modelo de plano de lançamento no Excel?
Sim, é o ficheiro do Excel nesta página. Cobre âmbito, fora de âmbito, dependências, riscos, rollback, critérios de go/no-go, o plano de comunicações e as métricas de sucesso, com uma separador por lançamento para criar um histórico.
Existe um modelo de plano de lançamento de software no Word?
Sim. A versão do Word do plano de lançamento é adequada para um plano narrativo para stakeholders ou para um processo formal de alteração, enquanto a versão do Excel é adequada para o acompanhamento. A maioria das equipas usa o Excel para o executar e o Word para tudo o que precisa de aprovação.
Posso transferir um modelo gratuito de lançamento de funcionalidades?
Sim, todos os formatos são transferências gratuitas sem necessidade de conta e sem atribuição.
Existe um modelo gratuito de lançamento de funcionalidades em PDF?
Sim, como o plano aprovado e as versões imprimíveis da checklist de go/no-go e do briefing de suporte.
Existe um modelo gratuito de lançamento de funcionalidades no PowerPoint?
Sim. A versão do PowerPoint inclui o deck de revisão do lançamento e o apoio às vendas, um slide por funcionalidade com o que faz, para quem é e a objeção a que responde.
Qual é o melhor modelo gratuito de lançamento de funcionalidades?
O que inclui os elementos que as pessoas ignoram. Um plano de lançamento é fácil de encontrar e um modelo de notas de lançamento é fácil de escrever. O que determina se a semana do lançamento corre bem é o briefing de suporte e os critérios de go/no-go, razão pela qual ambos estão incluídos aqui em vez de serem deixados como um extra assumido.
O que é um modelo de lançamento de funcionalidades?
Um conjunto de documentos para enviar uma funcionalidade: o plano que cobre âmbito e datas, a checklist de go/no-go, as notas de lançamento para clientes, o briefing de suporte e a atualização da documentação. Tratar isto como um único documento é a razão pela qual os elementos internos são ignorados.
O que devem incluir as notas de lançamento?
Versão e data, novas funcionalidades agrupadas por resultado para o utilizador, melhorias percetíveis, correções incluindo as reportadas pelos clientes, alterações com impacto no topo, descontinuações com datas de remoção, problemas conhecidos, qualquer ação necessária e ligações para documentação.
Como escrever boas notas de lançamento?
Escreva a partir do que o utilizador pode fazer agora, em vez do changelog. Segunda pessoa, agrupado por resultado, duas ou três frases por entrada, honesto sobre limites e explícito sobre o que acontece às configurações existentes. Coloque as alterações com impacto e as ações necessárias no topo, onde não podem ser ignoradas.
Qual é a diferença entre um plano de lançamento e notas de lançamento?
Um plano de lançamento é interno e orientado para o futuro: o que é enviado, quando, quem é responsável e qual é o rollback. As notas de lançamento são externas e orientadas para o passado: o que mudou e o que isso significa para o cliente. Precisa de ambos, e normalmente são escritos por pessoas diferentes.
Quais são os critérios de go e no-go?
As condições que têm de ser verdadeiras antes de um lançamento avançar, acordadas com antecedência para que a decisão seja uma verificação e não uma negociação. Tipicamente, todo o âmbito concluído ou adiado, testes a passar, sem defeitos críticos em aberto, rollback testado, suporte com briefing, documentação pronta e monitorização em vigor.
Com que antecedência deve fazer briefing ao suporte?
Dois dias, como uma sessão em vez de um email, e depois de as notas de lançamento serem rascunhadas para que o suporte as possa questionar. As perguntas deles são a melhor revisão que as notas vão receber, porque sabem o que os clientes perguntam de facto.
Como medir um lançamento de funcionalidades?
Adoção entre utilizadores elegíveis aos 7, 30 e 90 dias face a uma meta definida antes do lançamento, volume de suporte por tema, taxa de erro face à base e, entre lançamentos, a taxa de rollback e se o intervalo entre congelamento e envio está a falhar.
Qual é a diferença entre um lançamento major, minor e patch?
Um lançamento major contém alterações com impacto ou uma capacidade nova significativa e precisa de aviso antecipado e de um guia de migração. Um lançamento minor adiciona funcionalidades mantendo a compatibilidade com versões anteriores. Um patch corrige apenas defeitos. Hotfixes são correções urgentes para produção que contornam o contador decrescente normal, razão pela qual precisam do seu próprio processo leve documentado.
Posso personalizar este modelo de lançamento de funcionalidades?
Sim, todas as versões são totalmente editáveis. Ajuste os intervalos do contador decrescente ao seu ritmo, uma vez que um ciclo semanal de lançamento não pode usar um congelamento de catorze dias. A ordem dos passos importa mais do que os timings específicos. Na Trupeer AI, também pode aplicar o seu kit de marca para que os materiais de lançamento correspondam ao seu produto.
