Kostenlose Projekt-Briefing-Vorlage

Kostenlose Projekt-Briefing-Vorlage

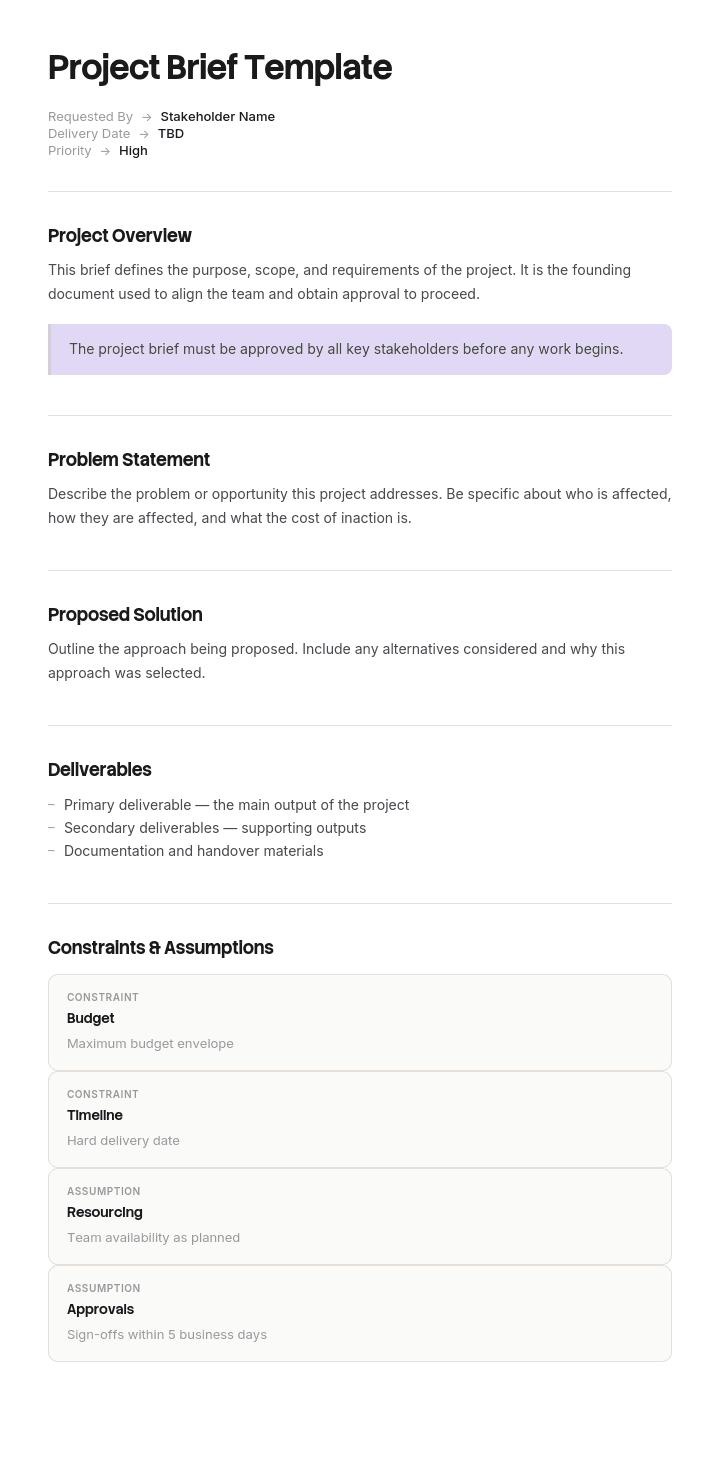

Ein Projektbriefing bietet Stakeholdern einen einseitigen Überblick darüber, was entwickelt wird, warum es wichtig ist und wie der Erfolg gemessen wird. Verwenden Sie diese Vorlage, um Teams aufeinander abzustimmen, Freigaben zu sichern und Projekte von Anfang an mit Klarheit zu starten.

Ein Projektbriefing bietet Stakeholdern einen einseitigen Überblick darüber, was entwickelt wird, warum es wichtig ist und wie der Erfolg gemessen wird. Verwenden Sie diese Vorlage, um Teams aufeinander abzustimmen, Freigaben zu sichern und Projekte von Anfang an mit Klarheit zu starten.

Verwenden Sie diese Vorlage

Verwenden Sie diese Vorlage

Ein gutes Projekt-Exposé bringt alle vor Projektbeginn auf eine gemeinsame Grundlage – was gebaut wird, warum es wichtig ist, wer beteiligt ist und wie der Erfolg gemessen wird. Mit Trupeer können Sie Stunden beim Schreiben von Projekt-Exposés sparen, indem Sie mit einer kostenlosen Projekt-Exposé-Vorlage starten, sie mit Ihrer Brand Identity anpassen und das Exposé in eine kurze Video-Zusammenfassung umwandeln, die Stakeholder in 3 Minuten ansehen können.

Was ist eine Projekt-Exposé-Vorlage, und wann wird sie geschrieben?

Ein Projekt-Exposé ist das kurze Dokument, das ganz am Anfang eines Projekts erstellt wird, bevor der Plan existiert. Es beschreibt, wofür das Projekt da ist, warum es jetzt wichtig ist, wen es betrifft, wie Erfolg aussieht und welche Rahmenbedingungen es gibt.

Es ist das Dokument, das die Menschen unterschreiben, um die Arbeit zu autorisieren, und es wird zum Referenzpunkt, gegen den man sich sechs Monate später überall wieder argumentierend stellt. Es ist bewusst kurz, meist ein bis zwei Seiten, weil es in dem Moment mit den wenigsten Informationen geschrieben wird.

Eine Vorlage gibt Ihnen die Abschnitte vor: Hintergrund, Ziele, Umfang, Deliverables, Zeitplan, Budget, Stakeholder, Erfolgskriterien. Jede Version, die Sie finden, bietet ungefähr diese Struktur – und daran ist nichts auszusetzen.

Das Problem bei Exposés liegt fast nie in den Abschnitten. Es liegt darin, was in ihnen steht.

Die meisten Exposés nennen eine Lösung, nicht ein Problem

Hier ist die Beschwerde, die jedes Delivery-Team, jede Agentur und jede Engineering-Gruppe über Exposés macht – in jeder Branche auf die gleiche Weise formuliert: Uns wurde die Lösung vorgegeben.

„Bauen Sie ein Kundenportal.“ „Erstellen Sie ein neues Intranet.“ „Liefern Sie eine mobile App.“ „Überarbeiten Sie den Onboarding-Flow.“ Jede dieser Aussagen ist etwas, das man bauen soll – und sie kommt daher, als wäre es eine Anforderung, obwohl es in Wahrheit die Antwort auf eine Frage ist, die das Exposé gar nicht stellt.

Das passiert aus einem nachvollziehbaren Grund. Wer ein Projekt beauftragt, hat sich in der Regel schon Wochen damit beschäftigt und ist zu einem Ergebnis gekommen. Die Schlussfolgerung zu formulieren fühlt sich nach Klarheit an, das Problem zu formulieren nach Unschärfe.

Die Kosten: Die günstigsten Lösungen werden ausgeschlossen, bevor überhaupt jemand hinschaut. Sobald im Exposé „Portal“ steht, ist das Projekt ein Portal-Projekt – und die Option, die achtzig Prozent des Problems für fünf Prozent des Geldes gelöst hätte, wird nie bewertet, weil niemand gebeten wurde, irgendetwas zu bewerten.

Ein Exposé, das ein Problem nennt, lädt zu Antworten ein. Ein Exposé, das eine Lösung nennt, lädt zu Kostenschätzungen ein.

So passen Sie diese Vorlage in Trupeer an

Schritt 1: Öffnen Sie den Bereich „Templates“

Gehen Sie im Hauptmenü zum Bereich „Templates“.


Open the Templates section in Trupeer

Schritt 2: Wählen und öffnen Sie eine Vorlage

Klicken Sie auf eine beliebige Vorlage, mit der Sie arbeiten möchten, um sie zu öffnen.


Select and open a template in Trupeer

Schritt 3: Erweitern Sie die Vorlagenansicht

Falls nötig, erweitern Sie die Vorlagenansicht, um das vollständige Layout und die Details klar zu sehen.


Expand the template view in Trupeer

Schritt 4: Bearbeiten Sie die Vorlage

Klicken Sie auf „Edit“, um mit der Bearbeitung der ausgewählten Vorlage zu beginnen.


Edit the template in Trupeer

Im Editor können Sie:

  • Neue Abschnitte hinzufügen

  • Formatierungsregeln definieren oder aktualisieren

  • Ein Logo hinzufügen und seine Position sowie die zugehörigen Einstellungen anpassen

Schritt 5: Speichern Sie Ihre angepasste Vorlage

Nachdem Sie alle notwendigen Änderungen vorgenommen haben, klicken Sie auf „Save“, um die aktualisierte Vorlage als Ihre eigene zu speichern.


Save your customized template in Trupeer

Schritt 6: Vorschau ansehen und die Vorlage feinjustieren

Wenn Sie sehen möchten, wie Ihre angepasste Vorlage aussieht, öffnen Sie die Vorschau.


Preview and fine-tune the template in Trupeer

Aus dem Vorschau-Bildschirm heraus können Sie bei Bedarf weiterhin direkt Anpassungen vornehmen – so stellen Sie sicher, dass die Vorlage genau so erscheint, wie Sie es möchten.

Mit einer Projekt-Exposé-Vorlage können Sie:

  • Stunden beim Schreiben sparen: Überspringen Sie die leere Seite mit einer bewährten Exposé-Struktur.

  • Stakeholder schnell ausrichten: Einseitige Exposés machen Freigaben und Abstimmungen schneller.

  • Im Brand bleiben: Nutzen Sie Ihr Logo, Ihre Schriften und Farben mit Trupeer’s Brand Kit – perfekt für Agentur- und Kunden-Exposés.

  • Mit Wirkung pitchen: Wandeln Sie das Exposé in eine Video-Zusammenfassung um – ideal für Sales Enablement und Pitches bei Stakeholdern.

  • Projekte standardisieren: Verwenden Sie für jede Initiative das gleiche Exposé-Format.

  • Globale Teams erreichen: Übersetzen Sie Exposés mit einem Klick in 65+ Sprachen.

Der Drei-Antworten-Test für jedes Projekt-Exposé

Zwei Minuten – und das ist der einzige Exposé-Test, der sich wirklich lohnt.

Lesen Sie das Exposé und nennen Sie drei wirklich unterschiedliche Dinge, die es erfüllen würden.

Nicht drei Varianten desselben. Drei unterschiedliche Ansätze: etwas bauen, einen Prozess ändern, etwas kaufen, einen Schritt entfernen, anders kommunizieren, weniger tun.

Wenn Sie drei nennen können, beschreibt das Exposé ein Problem – und vor dem Projekt steht eine echte Entscheidung.

Wenn Sie nur eine nennen können, beschreibt das Exposé eine Lösung. Das ist nicht automatisch falsch, denn manchmal wurde die Entscheidung aus guten Gründen tatsächlich bereits getroffen. In diesem Fall ist das Ehrliche, das so zu sagen und das Dokument eher als Spezifikation denn als Exposé zu bezeichnen. Unehrlich ist es, eine bereits feststehende Schlussfolgerung als offene Frage darzustellen und dann überrascht zu sein, dass niemand sie hinterfragt.

Führen Sie diesen Test am Exposé durch, bevor es herumgereicht wird – mit jemandem, der nicht am Schreiben beteiligt war. Die Person, die es geschrieben hat, kann immer drei nennen, weil sie weiß, was sie abgelehnt hat. Niemand sonst kann das, weil das Exposé es nicht enthält.

So formulieren Sie das Problem statt das Deliverable

Vier Gewohnheiten – und keine davon dauert länger als das Formulieren der Lösung.

Beginnen Sie mit einer Beobachtung und einer Zahl. Nicht „Kunden finden es schwierig, ihre Bestellungen zu prüfen“, sondern „Kunden haben uns im letzten Monat sechstausendsiebenhundert Mal kontaktiert, um zu fragen, wo ihre Bestellung ist“. Die Zahl macht zwei Dinge: Sie zeigt, dass das Problem real ist, und sie bemisst, was eine Lösung wert ist.

Beschreiben Sie, was jetzt passiert. Wie das Problem aktuell gehandhabt wird – schlecht – einschließlich des Workarounds, den die Menschen sich ausgedacht haben. Die Beschreibung des Ist-Zustands ermöglicht es jemandem, eine günstigere Antwort vorzuschlagen.

Trennen Sie Rahmenbedingungen von Anforderungen. Ein Budget ist eine Rahmenbedingung. Eine Deadline ist eine Rahmenbedingung. „Muss sich in das bestehende Warehouse-System integrieren lassen“ ist eine Rahmenbedingung. „Muss einen Login haben“ ist eine Anforderung, die als solche getarnt ist – und sie kommt meist aus dem mentalen Bild der Lösung, das jemand im Kopf hat.

Definieren Sie Erfolg als Veränderung in der Zahl, nicht als das Vorhandensein eines Deliverables. „Diese Kontakte innerhalb von sechs Monaten halbieren“ ist ein Erfolgskriterium. „Ein Portal starten“ ist ein Meilenstein.

Wenn Sie tatsächlich eine Lösung im Kopf haben, setzen Sie sie in einen klar gekennzeichneten Abschnitt, der das auch so sagt – als Kandidat, nicht als Exposé.

Kostenlose Projekt-Exposé-Vorlage: die Struktur zum Kopieren

Kopieren Sie von hier. Eine oder zwei Seiten – und widerstehen Sie der Ausweitung.

Kopfzeile. Projektname, Sponsor, Autor, Datum, Version und die Entscheidung, um die es geht.

Das Problem. Eine Beobachtung mit einer Zahl, wie oft es auftritt, und was es kostet. Zwei bis drei Sätze.

Wie es aktuell gehandhabt wird. Der aktuelle Prozess, einschließlich des Workarounds, und warum das nicht gut genug ist.

Warum jetzt. Was sich geändert hat, sodass es sich lohnt, das in diesem Quartal zu tun – statt nächstes Jahr.

Wer betroffen ist. Die beteiligten Personen oder Kunden und ungefähr wie viele.

Erfolgskriterien. Welche Zahl sich wie stark und bis wann verändert. Ein oder zwei Punkte, als Outcomes formuliert.

Rahmenbedingungen. Budget, Deadline, Systeme, die sich nicht ändern lassen, regulatorische oder vertragliche Verpflichtungen, nicht verfügbare Personen. Alles, was wirklich feststeht – und nichts, was eigentlich nur eine Präferenz ist.

Außerhalb des Umfangs. Was dieses Projekt nicht adressieren wird – konkret genug benannt, um strittig zu sein.

Mögliche Vorgehensweisen, falls vorhanden. Lösungen, die bereits erwogen wurden – klar als Kandidaten gekennzeichnet, nicht als Exposé. Mit dem Grund, warum jede Option auf der Liste steht.

Gesuchte Entscheidung und durch wen. Was Sie anfordern und wer es autorisiert.

Kopieren Sie bis hierher. Wenn das Exposé länger als zwei Seiten ist, liegt die übliche Ursache im Hintergrund, der in einem Anhang gehört, den niemand liest – und das ist in Ordnung.

Der Händler, der ein Portal gebaut hat, für das sich niemand registriert hat

Ashfold Group ist ein spezialisierter Händler mit etwa neunzig Filialen und einem umfangreichen Online-Geschäft.

Das Exposé umfasste zwei Seiten, war gut geschrieben und wurde ohne Schwierigkeiten freigegeben. Es hieß: Bauen Sie ein Kunden-Self-Service-Portal, in dem Kunden sich einloggen können, um den Status ihrer Bestellungen einzusehen, Rechnungen herunterzuladen und Anfragen zu stellen. Budget: dreihundertvierzigtausend Pfund. Neun Monate.

Es wurde pünktlich und nahe am Budget geliefert – für dreihunderteinundsiebzigtausend.

Sechs Monate nach dem Launch gab es dreitausendeinhundert registrierte Konten bei ungefähr sechsundvierzigtausend aktiven Kunden – also unter sieben Prozent. Die Kontaktmenge an das Service Center blieb unverändert.

Die Post-Implementation-Review stellte eine einfache Frage: Welches Problem sollte damit gelöst werden? Niemand konnte darauf im Exposé zeigen, denn das Exposé hatte eine Lösung beschrieben.

Also machte sich jemand auf die Suche nach dem Problem. Das Service Center bearbeitete etwa elftausend Kontakte pro Monat. Eine Stichprobe von fünfhundert zeigte, dass 61 Prozent eine Variante von „Wo ist meine Bestellung?“ waren – das sind etwa sechstausendsiebenhundert Kontakte pro Monat.

Von diesen Kunden hatten 84 Prozent bereits eine Versand-E-Mail erhalten, die einen Tracking-Link enthielt. Entweder hatten sie ihn nicht gesehen, oder sie waren erst wieder darauf zurückgekommen, nachdem der Link nach vierzehn Tagen abgelaufen war.

Das dominierende Problem war also nicht, dass Kunden keine Möglichkeit hatten, nachzusehen. Sondern dass die Möglichkeit, die sie bereits hatten, nicht funktionierte.

Drei günstigere Ansätze wurden nie bewertet, weil das Exposé keine eingeladen hatte: Die Gültigkeit des Tracking-Links verlängern. Den Link in einem festen Rhythmus erneut senden, bis die Lieferung erfolgt. Den Bestellstatus in den Bereich des Kontos aufnehmen, der bereits existierte – geschätzt danach auf etwa achtzehntausend Pfund.

Das Portal war eine legitime Lösung für ein echtes Problem. Es war nur nicht das größte Problem – und es erforderte eine Registrierung, die 93 Prozent der Kunden nie durchführten.

Das Exposé für das Folgeprojekt wurde anders formuliert. Kunden kontaktieren uns sechstausendsiebenhundert Mal pro Monat, um zu fragen, wo ihre Bestellung ist. 84 Prozent davon haben bereits einen Tracking-Link erhalten. Reduzieren Sie diese Kontakte innerhalb von sechs Monaten um die Hälfte. Rahmenbedingungen: keine Änderung an der Carrier-Integration, ein Budget von einhundertfünfzigtausend Pfund, und es muss funktionieren, ohne dass Kunden sich registrieren müssen.

Drei Teams schlugen drei wirklich unterschiedliche Antworten vor. Die ausgewählte kostete zweiundsechzigtausend Pfund und reduzierte diese Kontakte innerhalb von fünf Monaten um 58 Prozent.

Der Unterschied zwischen den beiden Exposés ist, dass das zweite auf drei Arten beantwortet werden konnte. Das erste konnte nur auf eine Art beantwortet werden – und diese Art war bereits gewählt.

Die wichtigsten Elemente, die jedes Projekt-Exposé braucht

Element

Was es enthalten muss

Der häufige Fehler

Problem

Eine Beobachtung mit einer Zahl und einer Häufigkeit

Eine Lösung, die als Bedarf beschrieben wird

Ist-Zustand

Wie das heute gehandhabt wird, einschließlich Workarounds

Weggelassen, sodass günstige Quick-Fixes unsichtbar bleiben

Warum jetzt

Was sich geändert hat, sodass es dringend ist

Fehlt, sodass dem Projekt kein Prioritätsargument zugrunde liegt

Erfolgskriterien

Eine Zahl, die sich um einen Betrag bis zu einem Datum bewegt

Ein Deliverable existiert

Rahmenbedingungen

Nur wirklich feststehende Dinge

Präferenzen, die als Rahmenbedingungen eingeschleust werden

Außerhalb des Umfangs

Konkret benannt, einschließlich der Dinge, die Menschen angefragt haben

Leer oder „zukünftige Phasen“

Gesuchte Entscheidung

Was wird autorisiert – und durch wen

Impliziert, sodass nichts entschieden wird

Die zwei Zeilen, die am meisten Gewicht tragen, sind Ist-Zustand und Rahmenbedingungen – und beide sind in der Regel dünn. Der Ist-Zustand ermöglicht es jemandem, die günstige Antwort vorzuschlagen. Rahmenbedingungen, ehrlich von Präferenzen getrennt, sind es, die verhindern, dass ein Exposé aus Versehen zur Spezifikation wird.

So schreiben Sie ein Projekt-Exposé in fünf Schritten

1. Schreiben Sie das Problem mit einer Zahl. Wenn Sie keine Zahl bekommen, verbringen Sie einen Nachmittag damit, eine zu ermitteln. Ein Exposé ohne Zahl ist eine Präferenz.

2. Beschreiben Sie den Ist-Zustand, einschließlich der Frage, wie Menschen heute damit umgehen.

3. Definieren Sie Erfolg als Veränderung in dieser Zahl – mit einem Datum.

4. Listen Sie Rahmenbedingungen auf und stellen Sie jede davon infrage. Fragen Sie für jeden Punkt: Wer hat das festgelegt und was passiert, wenn es sich ändern lässt? Ungefähr ein Drittel lässt sich in der Regel bewegen – und jede bewegliche Rahmenbedingung erweitert den Spielraum möglicher Antworten.

5. Führen Sie den Drei-Antworten-Test durch mit jemandem, der es nicht geschrieben hat. Wenn er fehlschlägt, öffnen Sie das Exposé entweder oder benennen Sie das Dokument ehrlich um.

Dann reichen Sie es herum und erwarten Sie, dass die Antworten, die Sie zurückbekommen, mindestens eine enthalten, an die Sie nicht gedacht hatten. Wenn Sie von keiner überrascht werden, war das Exposé wahrscheinlich eine Spezifikation.

Rahmenbedingungen – und wie sie als Anforderungen eingeschleust werden

Hier werden die meisten Exposés still und heimlich zu Spezifikationen – und das passiert, ohne dass es jemand beabsichtigt.

Eine echte Rahmenbedingung ist etwas, das außerhalb der Kontrolle des Projekts liegt. Das Budget ist, wie es ist. Die regulatorische Deadline ist fest. Das Warehouse-System wird dieses Jahr nicht ersetzt. Das Team hat vier Personen.

Eine Präferenz, die als Rahmenbedingung verkleidet ist, klingt identisch. Es muss eine mobile App sein. Es braucht ein Dashboard. Nutzer sollten einen Login haben. Jeder dieser Punkte ist das mentale Bild einer Lösung – und sobald er im Abschnitt „Rahmenbedingungen“ steht, wird er von allen nachgelagerten Stellen als unverrückbar behandelt.

Der Test besteht darin, für jeden Punkt zu fragen: Wer hat das entschieden und was passiert, wenn es sich ändert? Eine echte Rahmenbedingung hat einen Verantwortlichen außerhalb des Projekts und eine Konsequenz, falls sie verletzt wird. Eine Präferenz hat weder das eine noch das andere – und meist wird die Person, die sie formuliert hat, sie bereitwillig fallen lassen, wenn man direkt danach fragt.

Führen Sie dieses Gespräch, bevor das Exposé herumgereicht wird. Es dauert zwanzig Minuten – und es sind häufig die wertvollsten zwanzig Minuten im gesamten Projekt, weil jede entfernte Rahmenbedingung eine mögliche Antwort hinzufügt.

Projekt-Exposé, Business Case oder Projektplan?

Drei Dokumente zu Beginn eines Projekts, in dieser Reihenfolge, mit unterschiedlichen Aufgaben.

Der Projekt-Exposé beschreibt das Problem, die Rahmenbedingungen und die Erfolgskriterien. Er wird zuerst erstellt, ist kurz und autorisiert die Untersuchung oder Umsetzung.

Der Business Case begründet die Ausgaben. Er enthält Optionen mit Kosten und Nutzen und wird von einer Finance-Funktion oder einem Investment-Board genehmigt. Ein Exposé, das lang geworden ist und voller Zahlen steckt, ist in der Regel ein Business Case mit dem falschen Namen.

Der Projektplan beschreibt, wie der gewählte Ansatz umgesetzt wird: Umfang, Zeitplan, Ressourcen, Abhängigkeiten und Risiko. Unser IT-Projektplan-Template deckt diese Ebene ab.

Die Reihenfolge ist entscheidend: Exposé, dann Optionen, dann Business Case, dann Plan. Den Plan zu schreiben, bevor das Exposé existiert – was häufiger passiert, als irgendjemand zugibt – bedeutet, dass der Ansatz bereits gewählt wurde, bevor das Problem überhaupt formuliert war.

Sobald der Plan existiert, sollte das Exposé ausdrücklich überholt und entsprechend markiert werden, sodass der Plan zur einzigen Quelle für den vereinbarten Umfang wird. Zwei Dokumente, die Autorität beanspruchen, sind der Grund dafür, warum Umfangsstreitigkeiten nicht mehr lösbar werden.

Varianten von Projekt-Exposés: kreativ, Design, Software und Bau

Die Struktur bleibt über die Typen hinweg gleich, der Fokus verschiebt sich.

Kreative- und Marketing-Exposés brauchen Zielgruppe und Botschaft – und sie sind am anfälligsten für „Solution-briefing“, weil ein Kunde mit einem Format ankommt, das er im Kopf hat. Das Problem ist hier meist ein Verhalten, das Sie ändern möchten, statt eine Sache, die Sie herstellen wollen.

Design-Exposés brauchen den Nutzer, den Nutzungskontext und die Rahmenbedingungen des bestehenden Systems. Nahezu jedes Exposé in dieser Kategorie profitiert vom Drei-Antworten-Test, denn ein Design-Exposé, das ein Layout spezifiziert, hat das Design bereits entfernt.

Software-Projekt-Exposés brauchen das Problem und den aktuellen Workaround vor allem – und sie sollten komplett frei von Features bleiben. Sobald Features in den Umfang fallen, schreiben Sie ein Anforderungen-Dokument, das unser lean PRD-Template abdeckt.

Bau- und Design-Exposés tragen Rahmenbedingungen, die wirklich Rahmenbedingungen sind: Standort, Planung, Regulierung, Budget. Hier ist der Abschnitt „Rahmenbedingungen“ der eigentliche Inhalt – nicht das Risiko.

Beschaffungsintensive Projekte brauchen ein Exposé, das beschreibt, was eingekauft wird, als Ergebnis – nicht als Spezifikation. Denn die Entscheidung über die Reife der Spezifikation kommt später, und unser procurement management plan template deckt das ab.

Kann ich eine Projekt-Exposé-Vorlage in Word oder Excel bekommen?

Word oder Google Docs. Ein Exposé ist Fließtext, es umfasst ein bis zwei Seiten, und es wird vor der Freigabe kommentiert. Es gibt nichts darin, was eine Tabelle verlangt.

Excel hat nur dann einen Platz, wenn Sie viele Projekte laufen lassen und ein Register möchten: Projekt, Sponsor, Problem in einer Zeile, Erfolgskriterium, Budget-Rahmenbedingung, Status und Freigabedatum. Dieses Register ist wirklich nützlich, um das Muster zu erkennen, das sonst niemand sieht – nämlich wie viele Ihrer Projekte ein Erfolgskriterium als Deliverable statt als Zahl formulieren.

PDF für die freigegebene Version, exportiert bei der Abnahme. Da ein Exposé späterer Streitigkeiten als Referenz dient, ist es hier wichtiger als bei den meisten Dokumenten, die freigegebene Version mit Datum einzufrieren.

PowerPoint ist ein schlechter Container. Ein Exposé, das als Folien präsentiert wird, verliert tendenziell die Problemstellung und behält die Lösung – aus demselben Grund, der auf dieser Seite durchgehend beschrieben wird.

So zeigen Sie das Problem, statt es nur zu beschreiben

Der schwierigste Teil eines guten Exposés ist es, ein Problem für Menschen „real“ wirken zu lassen, die es nicht selbst erleben. Eine Zahl hilft. Ein Absatz selten.

Es gibt eine günstige Alternative, die fast niemand nutzt: Nehmen Sie auf, wie das Problem passiert.

Zwei Minuten eines Service Agents, der einen „Wo-ist-meine-Bestellung?“-Anruf bearbeitet – oder von jemandem, der einen kaputten Schritt mit drei Browser-Tabs und einer Tabellenkalkulation umgeht – vermitteln mehr als eine Seite Beschreibung und sind sehr schwer anzufechten. Hängen Sie es an das Exposé an.

Trupeer AI macht das ganz einfach: Eine Bildschirmaufzeichnung wird sowohl zu einem Video als auch zu einer schriftlichen Schritt-für-Schritt-Anleitung des aktuellen Prozesses – genau das, was der Abschnitt „Ist-Zustand“ im Exposé braucht. Außerdem gibt es dem Delivery-Team etwas, worauf es sich beziehen kann, wenn es zwischen Ansätzen entscheidet, statt sich Monate später auf die Formulierung im Exposé zu verlassen.

Nehmen Sie es auf. Geben Sie ihm eine Marke. Übersetzen Sie es. Trupeer it.

Die gleiche Aufzeichnung ist danach auch als „Before“-Zustand nützlich, wenn Sie messen, ob das Projekt funktioniert hat. Das Material lebt in Ihrer knowledge base mit konsistenter Markenführung, und die Einrichtungshinweise finden Sie in der document template setup guide.

Häufig gestellte Fragen

Gibt es eine kostenlose Projekt-Exposé-Vorlage in Word?

Die Struktur oben lässt sich direkt in Word oder Google Docs einfügen. Es gibt keinen gesperrten Download und kein Formular. Die zwei Abschnitte, die Sie zuerst schreiben müssen, sind das Problem mit seiner Zahl und die Rahmenbedingungen – denn alles andere ergibt sich daraus, und diese beiden Vorlagen-Abschnitte werden am schwächsten umgesetzt.

Gibt es eine kostenlose Projekt-Exposé-Vorlage in Excel?

Excel eignet sich für ein Register von Exposés über ein Portfolio hinweg – statt für ein einzelnes Exposé. Spalten für Projekt, Sponsor, das Problem in einer Zeile, das Erfolgskriterium, die Budget-Rahmenbedingung, Status und Freigabedatum. Das Register nach Erfolgskriterien zu durchsuchen, die als Deliverables formuliert sind, ist ein schneller Weg, um herauszufinden, welche Projekte keinen messbaren Outcome haben.

Wo finde ich ein Projekt-Exposé-Beispiel als PDF?

Veröffentlichte Beispiele sind leicht zu finden – unter anderem bei öffentlichen Stellen und Gesundheitsorganisationen – und sie lohnen sich auch wegen der Reihenfolge der Abschnitte. Lesen Sie sie kritisch, da ein großer Anteil veröffentlichter Exposés Solution-briefs sind und das unkritische Lesen die Gewohnheit verstärkt, über die diese Seite handelt.

Wie lang sollte ein Projekt-Exposé sein?

Eine oder zwei Seiten. Längere Exposés tragen meist Hintergrundinformationen, die in einen Anhang gehören, oder sie haben den Business Case „aufgesogen“. Wenn das Exposé nicht in fünf Minuten von einem Sponsor gelesen werden kann, wird es überflogen – und der zuerst überflogene Abschnitt ist die Problemstellung.

Wer sollte das Projekt-Exposé schreiben?

Der Sponsor oder die Person, die das Problem verantwortet – mit jemandem aus dem Delivery, der es liest, bevor es herumgereicht wird. Dieser zweite Leser erkennt „Solution-briefing“, weil er die Person ist, die sonst neun Monate damit verbringt, die falsche Antwort zu bauen.

Was ist der Unterschied zwischen einem Projekt-Exposé und einem kreativen Exposé?

Vor allem domänenspezifisch statt strukturell. Ein kreatives Exposé ergänzt Zielgruppe, Botschaft, Tonalität und Kanal – und es wird in der Regel vom Kunden für eine Agentur geschrieben. Beide leiden in gleicher Weise unter „Solution-briefing“, und der Drei-Antworten-Test gilt für beide ohne Änderungen.

Wann sollte das Projekt-Exposé freigegeben werden?

Bevor irgendeine Planung oder Schätzung beginnt – und konkret bevor sich irgendjemand auf einen Ansatz festgelegt hat. Ein Exposé, das freigegeben wird, nachdem der Ansatz gewählt wurde, ist eine Formalität. Es hilft nicht, wenn später der Umfang strittig wird, weil sich alle eher an den Ansatz erinnern als an das Dokument.

Was passiert mit dem Exposé, sobald der Projektplan existiert?

Es sollte ausdrücklich überholt und entsprechend markiert werden, sodass der Plan zur einzigen Quelle für den vereinbarten Umfang wird. Das Exposé „live“ als zweite Autorität stehen zu lassen, macht Umfangsstreitigkeiten unlösbar, weil beide Parteien sich auf ein Dokument berufen können. Bewahren Sie das Exposé als Nachweis darüber auf, welches Problem gelöst werden sollte – das ist bei Abschluss wirklich nützlich.

Brauchst du einen Videoeditor, Übersetzer und Drehbuchautor?

Trupeer kostenlos testen

Demo buchen

Brauchst du einen Videoeditor, Übersetzer und Drehbuchautor?

Trupeer kostenlos testen

Demo buchen

Brauchst du einen Videoeditor, Übersetzer und Drehbuchautor?

Trupeer kostenlos testen

Demo buchen
