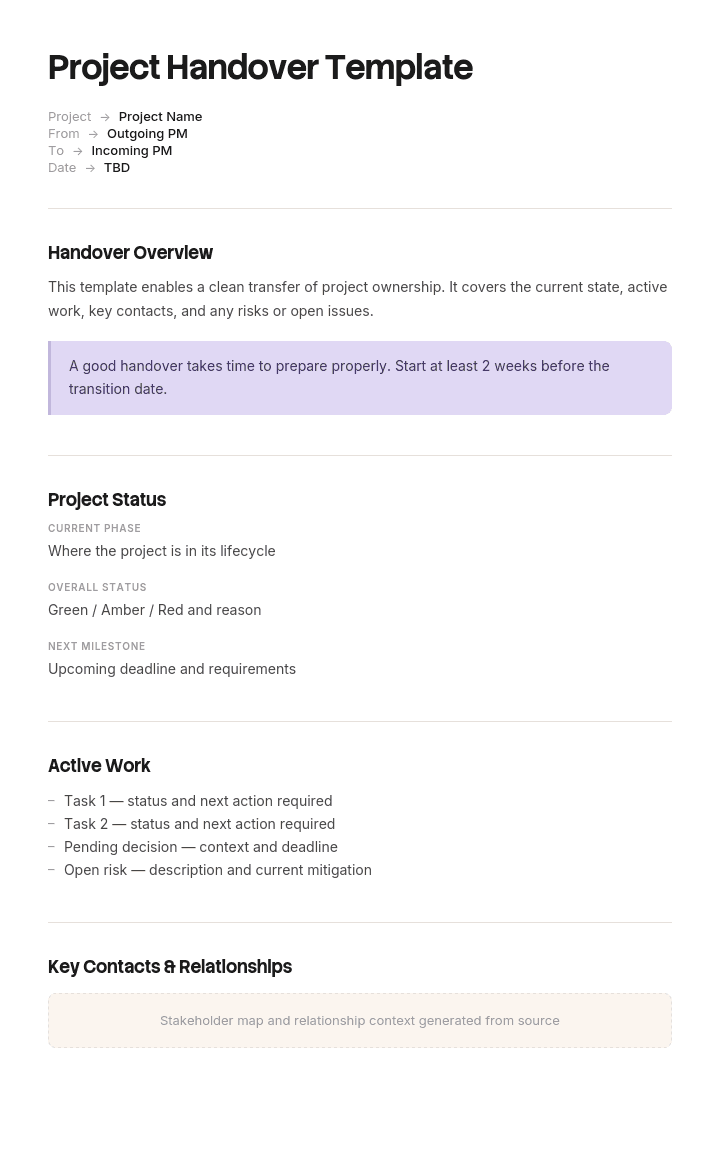

Kostenlose Projektübergabe-Vorlage

Kostenlose Projektübergabe-Vorlage

Eine Vorlage für die Projektübergabe stellt sicher, dass das übernehmende Team alles hat, was es benötigt, wenn ein Projekt von der Umsetzung in den Betrieb übergeht. Verwenden Sie diese Vorlage, um Liefergegenstände, Dokumentation, Schulungen und Abnahmekriterien für eine reibungslose Übergabe zu erfassen.

Eine Vorlage für die Projektübergabe stellt sicher, dass das übernehmende Team alles hat, was es benötigt, wenn ein Projekt von der Umsetzung in den Betrieb übergeht. Verwenden Sie diese Vorlage, um Liefergegenstände, Dokumentation, Schulungen und Abnahmekriterien für eine reibungslose Übergabe zu erfassen.

Verwenden Sie diese Vorlage

Verwenden Sie diese Vorlage

Eine erfolgreiche Projektübergabe schützt alles, was Sie aufgebaut haben. Mit Trupeer können Sie Stunden in der Übergabedokumentation sparen, indem Sie mit einer kostenlosen Projektübergabe-Vorlage starten, sie mit Ihren Brand-Richtlinien anpassen und Übergaben in Video-Übersichten umwandeln, die das übernehmende Team schnell einsatzbereit machen.

Was ist eine Projektübergabe-Vorlage, und was gehört hinein?

Ein Projektübergabedokument ist das, was das Team, das etwas erstellt hat, an das Team übergibt, das es künftig betreibt. Es beschreibt, was das Projekt ist, wer es jetzt besitzt, in welchem Zustand es sich befindet, was noch offen ist und wen man für was kontaktieren muss.

Eine Vorlage liefert Ihnen die Abschnitte. Die meisten Versionen bieten ungefähr denselben Satz: Überblick, Status, Deliverables, Kontakte, offene Aufgaben, Dokumentation, Notizen und Freigabe.

Dieser Satz ist sinnvoll. Was fast jede Übergabe falsch macht, sind nicht die Abschnitte, sondern das Volumen – und insbesondere das Versäumnis, zwei Arten von Inhalten zu trennen, die sich völlig unterschiedlich verhalten.

Wenn Sie nach den Bedingungen suchen, die erfüllt sein müssen, bevor eine Übergabe stattfinden kann, und wer das Recht hat, eine Übergabe abzulehnen, dann ist das ein anderes Dokument. Unsere Projektübergabe-Checkliste-Vorlage deckt das ab. Diese Seite behandelt, was Sie tatsächlich übergeben.

Ein Übergabedokument wird geschrieben, um veraltet zu werden

Hier ist die Eigenschaft, die ein Übergabedokument von jedem anderen Dokument unterscheidet, das ein Projekt hervorbringt.

Seine Aufgabe ist es, das übernehmende Team von „kennt sich gar nicht aus“ zu „kann kompetent arbeiten“ zu bringen. Sobald das passiert ist – meist innerhalb weniger Wochen – hat das Dokument seine Arbeit getan und wird nicht erneut geöffnet. Das eigene Verständnis des Teams, die eigenen Runbooks und die eigenen Notizen ersetzen es.

Das ist kein Misserfolg. Es ist genau das, was Erfolg bedeutet.

Der Fehler besteht darin, es als dauerhafte Referenz zu schreiben, denn eine dauerhafte Referenz muss umfassend sein – und genau diese Umfassendheit sorgt dafür, dass es in der ersten Woche, wenn es wirklich zählt, nicht gelesen wird. Ein 187-seitiges Paket wird nicht von vier Personen in ihrer ersten Fortnight gelesen, während gleichzeitig ein System weiterläuft. Es wird abgelegt.

Daher sollte das Übergabedokument für die ersten 48 Stunden und die ersten drei Wochen optimiert werden, und alles Dauerhafte sollte woanders leben und verlinkt werden.

So passen Sie diese Vorlage in Trupeer an

Schritt 1: Öffnen Sie den Bereich „Vorlagen“

Gehen Sie im Hauptmenü zum Bereich „Vorlagen“.


Open the Templates section in Trupeer

Schritt 2: Wählen und öffnen Sie eine Vorlage

Klicken Sie auf eine beliebige Vorlage, mit der Sie arbeiten möchten, um sie zu öffnen.


Select and open a template in Trupeer

Schritt 3: Erweitern Sie die Vorlagenansicht

Falls erforderlich, erweitern Sie die Vorlagenansicht, um das vollständige Layout und die Details klar zu sehen.


Expand the template view in Trupeer

Schritt 4: Bearbeiten Sie die Vorlage

Klicken Sie auf „Bearbeiten“, um mit der Anpassung der ausgewählten Vorlage zu beginnen.


Edit the template in Trupeer

Im Editor können Sie:

  • Neue Abschnitte hinzufügen

  • Formatierungsregeln definieren oder aktualisieren

  • Ein Logo hinzufügen und Position sowie zugehörige Einstellungen anpassen

Schritt 5: Speichern Sie Ihre angepasste Vorlage

Nachdem Sie alle notwendigen Änderungen vorgenommen haben, klicken Sie auf „Speichern“, um die aktualisierte Vorlage als Ihre eigene zu speichern.


Save your customized template in Trupeer

Schritt 6: Vorschau ansehen und die Vorlage feinjustieren

Wenn Sie sehen möchten, wie Ihre angepasste Vorlage aussieht, öffnen Sie die Vorschau.


Preview and fine-tune the template in Trupeer

Ausgehend vom Vorschau-Bildschirm können Sie bei Bedarf weiterhin direkt Anpassungen vornehmen und so sicherstellen, dass die Vorlage genau so angezeigt wird, wie Sie es möchten.

Mit einer Projektübergabe-Vorlage können Sie:

  • Stunden bei Übergaben sparen: Überspringen Sie die leere Seite mit einer Struktur, die für Übergänge gebaut ist.

  • Jedes Artefakt abdecken: Integrierte Abschnitte stellen sicher, dass kein Deliverable, kein Dokument oder keine Freigabe übersehen wird.

  • Im Brand bleiben: Verwenden Sie Ihr Logo, Ihre Schriftarten und Farben mit dem Brand Kit von Trupeer.

  • Übernehmende Teams schneller onboarden: Kombinieren Sie die Übergabe mit einer Video-Übersicht.

  • Projekte standardisieren: Nutzen Sie dieselbe Vorlage für jeden Projektübergang.

  • Globale Teams erreichen: Übersetzen Sie Übergabedokumentationen mit einem Klick in 65+ Sprachen.

Bootstrap-Inhalte und Referenzinhalte sind unterschiedliche Dinge

Sortieren Sie jedes infrage kommende Element in eine von zwei Kategorien, und das Paket strukturiert sich automatisch neu.

Bootstrap-Inhalte. Wird sofort benötigt, später nutzlos. Was dieses Ding ist, in zwei Sätzen. Wer es jetzt besitzt. Was fragil ist. Wen man für was kontaktieren sollte. Was offen ist. Was nicht geändert werden darf, ohne vorher zu fragen. Wo alles andere lebt.

Referenzinhalte. Wird gelegentlich benötigt, wird aber über Jahre gebraucht. Architektur. As-built-Konfiguration. Runbooks. Testergebnisse. Anforderungen mit Rückverfolgbarkeit. Benutzerhandbücher. Verträge.

Bootstrap-Inhalte gehören in das Übergabedokument – und dieses sollte zwei Seiten haben.

Referenzinhalte gehören in die operative Dokumentation, in der das übernehmende Team die Dinge bereits führt und nach ihnen suchen wird – mit Links aus dem Übergabedokument. Sie gehören nicht in das Paket, denn das Bündeln ist es, was das Paket unlesbar macht und dazu führt, dass es als Einheit archiviert wird, statt in das eigene System des Teams aufgenommen zu werden.

Unsere Projekt-Dokumentationsvorlage zeigt, welche Referenzdokumente es wert sind, dauerhaft aufzubewahren, und unsere IT-Dokumentationsvorlage zeigt, wo das As-built-Material danach seinen Platz haben sollte.

Was zuerst kaputtgeht: das Feld, das keine Vorlage hat

Das wertvollste, was ein Übergabeteam schreiben kann, ist eine Liste dessen, was fragil ist – und keine Übergabevorlage fragt danach.

Das Projektteam weiß es. Es weiß, welche Integration mit einem geplanten Retry zusammengehalten wird, welche Konfiguration von einem vorgelagerten System abhängt, das sich konsistent verhält, welcher Job fehlschlägt, wenn die Datei zu spät ankommt, und welcher Teil des Builds sie nie wirklich zufriedenstellen konnte. Dieses Wissen ist am Tag der Übergabe vollständig und innerhalb eines Monats verschwunden.

Es verschwindet, weil niemand danach fragt. Testergebnisse dokumentieren, was funktioniert hat. Risikologs dokumentieren, worüber sich die Leute im Voraus Sorgen gemacht haben. Keines davon erfasst die private Einschätzung des Engineers, wo die Schwachstellen sind.

Fragen Sie nach fünf Punkten: Was wird zuerst kaputtgehen, warum, wie es aussieht, wenn es passiert, und was zu tun ist. Geschrieben von den Leuten, die es gebaut haben – nicht vom Projektmanager –, weil der Projektmanager es nicht weiß.

Zwei Dinge machen das in der Praxis möglich. Machen Sie es explizit „schuldlos“: Das ist kein Eingeständnis schlechter Arbeit, sondern das Nützlichste, was sie übergeben können. Wenn Sie es als Defektliste rahmen, ist garantiert ein leerer Abschnitt die Folge. Und fragen Sie es zwei Wochen vor der Übergabe ab – nicht am Tag selbst, wenn die Antwort „nichts, was ich weiß“ lautet.

Das Zwei-Seiten-Dokument für die erste Woche

Kopieren Sie von hier. Zwei Seiten – und wehren Sie sich gegen Erweiterungen.

Was das ist. Zwei Sätze, die beschreiben, was das Ding ist und was es für das Business tut.

Wer es jetzt besitzt. Der übernehmende Owner namentlich, die Eskalation darüber und das Datum, an dem die Verantwortung übertragen wurde.

Was zuerst kaputtgeht. Fünf Punkte, wie oben, jeweils mit Symptom und erster Maßnahme.

Wen man für was kontaktieren sollte. Eine kurze Routing-Liste. Das interne Team, der Systems Integrator, jede Support-Hotline jedes Vendors mit Vertragsreferenz und Stunden sowie die namentlich genannten Personen aus dem Projekt, die während der Hypercare weiterhin verfügbar sind. Kontaktlisten, die nur den Integrator nennen, sind eine wiederkehrende und teure Auslassung.

Was offen ist. Offene Defekte nach Schweregrad mit Ownern und Daten, aufgeschobene Punkte als Entscheidungen dokumentiert und alles, was das Projekt vereinbart hat, nach der Übergabe zu tun.

Was nicht geändert werden darf, ohne vorher zu fragen. Konfigurationen, Jobs oder Einstellungen, bei denen eine Änderung nicht offensichtliche Folgen hat. Kurz, konkret und einer der wenigen wirklich präventiven Abschnitte.

Wo alles andere ist. Links zum Referenzmaterial – namentlich – an dem Ort, den das übernehmende Team bereits nutzt.

Kopieren Sie bis hierher. Wenn es über zwei Seiten hinausgeht, ist darin etwas Referenzinhalt.

Kostenlose Projektübergabe-Vorlage: die Struktur zum Kopieren

Die vollständige Übergabe besteht aus dem Zwei-Seiten-Dokument oben plus einem definierten Satz referenzierten Materials. Das Paket ist die Vereinigung aus beidem – kein einzelnes Bundle.

Das Zwei-Seiten-Dokument für die erste Woche, wie oben.

Referenziertes Referenzmaterial, jeweils an seinem dauerhaften Ort statt im Paket:

As-built-Beschreibung, verifiziert von jemandem, der echte Aufgaben daraus ausführt. Runbooks für jede geplante, automatisierte oder wiederkehrende Aufgabe. Architektur- oder Asset-Records. Bekannte Einschränkungen und aktuelle Workarounds. Zugriffs- und Kontenaufzeichnungen, übertragen auf rollenbasierte Konten. Verträge, Lizenzen und Support-Vereinbarungen mit Verlängerungsdaten. Finale Anforderungen und Abnahme-Nachweise, aufbewahrt, wenn ein Standard dies verlangt. Monitoring- und Alerting-Konfiguration.

Übergabeprotokoll. Datum, Parteien, was übertragen wurde, Bedingungen für die Abnahme, Hypercare-Regelungen und Unterschriften. Eine Seite, archiviert.

Zwei Regeln verhindern, dass das Ganze wieder zu einem Bundle zerfällt. Jedes referenzierte Dokument muss im System des übernehmenden Teams vor der Übergabe existieren – nicht nur versprochen werden. Und das Zwei-Seiten-Dokument muss lesbar sein, ohne eines dieser Dokumente zu öffnen – das ist der Test, ob die Bootstrap-Inhalte wirklich getrennt sind.

Der Broadcaster, der 22 von 187 Seiten gelesen hat

Sedgewick Media, ein Verlag und Broadcaster mit etwa achthundert Mitarbeitenden, übernahm eine neue digitale Asset-Management-Lösung.

Das Paket umfasste 187 Seiten über vierzehn Dokumente, plus ein 41-Slide-Deck. Projektüberblick, acht Seiten. Architektur, zweiundzwanzig. Anforderungen mit Rückverfolgbarkeit, vierunddreißig. Testergebnisse, sechsundvierzig. As-built-Konfiguration, einunddreißig. Benutzerhandbücher, achtundzwanzig. Kontaktliste, zwei. Offene Punkte, drei. Freigabe, eins.

Das übernehmende Team bestand aus vier Personen im digitalen Betrieb.

In Woche eins schlug ein Ingest-Job fehl. Es gab kein Runbook. Sie arbeiteten es aus, indem sie die As-built-Konfiguration etwa drei Stunden lang lasen.

In Woche zwei löschte ein geplanter Purge Assets, die hätten behalten werden sollen. Das Projektteam wusste, dass das fragil ist: Die Retention-Regel hing von einem Metadatenfeld ab, das von einem vorgelagerten System befüllt wurde, das es jedoch inkonsistent befüllte. Diese Tatsache erschien auf Seite 118, innerhalb eines Testergebnisses, beschrieben als bekanntes Verhalten. Einundsechzig Assets mussten aus dem Archiv wiederhergestellt werden – mit Kosten von etwa vierzehntausend Pfund an Arbeitszeit im Team und Vendor-Gebühren.

In Woche drei riefen sie zweimal den falschen Vendor an, weil die Kontaktliste den Systems Integrator nannte und nicht die Support-Hotline des Asset-Management-Vendors.

Als man sie danach fragte, was geholfen hätte, lautete die Antwort des übernehmenden Teams: zwei Seiten – was zuerst kaputtgeht, wen man kontaktieren sollte, was offen ist und was man nicht anfassen darf.

Von den 187 Seiten hatten sie im ersten Monat 22 gelesen.

Die nächste Übergabe, ein Rights-Management-System, nutzte ein Zwei-Seiten-Dokument für die erste Woche und 94 Seiten Referenzmaterial, die in der eigenen Dokumentation des Operations-Teams lagen und verlinkt statt gebündelt waren. Die Liste „Was zuerst kaputtgeht“ umfasste fünf Punkte, geschrieben von den beiden Engineers, die es gebaut hatten.

Im ersten Monat gab es einen Vorfall. Es war der zweite Punkt in dieser Liste. Er wurde in vierzig Minuten gelöst.

Was sollte ein Projektübergabedokument enthalten?

Die Bootstrap-Inhalte oben – und konkret fünf Dinge, die die meisten Pakete entweder weglassen oder vergraben.

Was zuerst kaputtgeht, geschrieben von den Erstellern.

Vendor-Support-Hotlines, nicht nur der Integrator, mit Vertragsreferenzen und Stunden.

Was nicht geändert werden darf, kurz und präventiv.

Offene Punkte mit Ownern und Daten, denn ein offener Defekt ohne Datum wird dauerhaft.

Wo das Referenzmaterial liegt, im System des übernehmenden Teams – nicht im Paket.

Was Sie aus dem Dokument weglassen sollten, während Sie es dennoch übergeben: Architekturdiagramme, Testergebnisse, Anforderungen mit Rückverfolgbarkeit, Benutzerhandbücher und Konfigurations-Exports. Alles ist nützlich – aber nichts gehört in das, was jemand in Woche eins liest.

So schreiben Sie ein Projektübergabedokument

Starten Sie zwei Wochen vor der Übergabe – nicht am Tag selbst. Die Liste „Was zuerst kaputtgeht“ braucht Zeit zum Nachdenken, und sie braucht die Engineers, die sich danach verteilen werden.

Schreiben Sie zuerst das Zwei-Seiten-Dokument, bevor Sie irgendetwas anderes zusammenstellen. Wenn Sie es in dieser Reihenfolge tun, erzwingt das die Trennung zwischen Bootstrap und Referenz.

Fragen Sie die Ersteller einzeln nach den fragilen Punkten – nicht in einem Meeting. In einer Gruppe, mit dem Projektmanager anwesend, lautet die Antwort, dass alles in Ordnung ist.

Bestätigen Sie jede Referenz-URL, dass sie aufgelöst wird, und dass das Dokument, auf das sie zeigt, im System des übernehmenden Teams liegt – nicht im System des Projekts. Ein Link in ein Projekt-SharePoint, das archiviert wird, ist ein kaputter Link mit Verzögerung.

Lassen Sie jemanden aus dem übernehmenden Team die zwei Seiten lesen und versuchen, eine echte Aufgabe nur mit dem auszuführen, worauf das Dokument verweist. Jede Frage, die sie stellen, ist eine Lücke.

Danach vereinbaren Sie die Hypercare-Regelungen und unterschreiben – das deckt unsere Projektübergabe-Checkliste-Vorlage ab.

Varianten des Übergabeberichts – und wer jeweils liest

Das Wort umfasst eine ganze Familie, und die Dokumente sind tatsächlich unterschiedlich. Das ist wichtig zu wissen, wenn Sie Vorlagenbibliotheken durchsuchen.

Variante

Übergeben von

Übergeben an

Der kritische Inhalt

Projektübergabe

Projektteam

Operations- oder BAU-Team

Was kaputtgeht, Kontakte, offene Punkte

Bauübergabe

Auftragnehmer

Bauherr oder FM

Betriebs- und Wartungshandbuch, gesetzliche Dokumentation, Defekte

Schichtübergabe

Abgehende Schicht

Ankommende Schicht

Aktueller Zustand, laufende Themen, alles Ungewöhnliche

Übergabe von Job oder Rolle

Ausscheidender Mitarbeitender

Nachfolger

Stilles Wissen, Beziehungen, nicht dokumentierte Routinen

Übergabe von Asset oder Ausrüstung

Lieferant oder vorheriger Inhaber

Neuer Inhaber

Zustand, Seriennummern, Garantie, Wartungshistorie

Kundenabnahme

Lieferant

Kunde

Deliverables gemäß Vertrag, Freigabe, Garantiebedingungen

Zwei dieser Varianten haben ihre eigene Behandlung. Die Bauübergabe konzentriert sich auf die Betriebsdokumentation, und unsere Vorlage für Betriebs- und Wartungshandbücher erklärt, warum dieses Dokument normalerweise akzeptiert wird und nicht geprüft. Die Rollenübergabe geht es um Wissen statt um Artefakte – und unsere Knowledge-Transfer-SOP-Vorlage deckt eine Methode ab, die sichtbar macht, was eine schriftliche Liste nicht zeigt.

Best Practices und die Fehler, die immer wieder auftreten

Schreiben Sie das Dokument – nicht das Paket. Zwei Seiten plus Links schlagen jedes Bundle.

Fragen Sie im Voraus nach dem Fragilen – ohne Schuldzuweisung. Der wertvollste Abschnitt und der, den niemand anfordert.

Nennen Sie Vendoren – nicht nur den Integrator. Ein wiederkehrender und leicht vermeidbarer Kostenfaktor im ersten Monat.

Daten Sie jeden offenen Punkt. Ohne Datum bedeutet dauerhaft.

Referenzmaterial im System des Empfängers vor der Übergabe ablegen. Nicht im System des Projekts, das archiviert wird.

Übergeben und am selben Tag schließen Sie nicht. Die Schließung entfernt das Budget und die Personen, von denen Hypercare abhängt.

Lassen Sie den Empfänger das Dokument testen, statt es nur zu lesen. Das Lesen eines Übergabepakets sagt nichts darüber aus, ob es funktioniert.

Projektübergabedokument oder Übergabe-Checkliste?

Beides sind zwei Hälften desselben Ereignisses – und es sind zwei getrennte Dokumente.

Die Checkliste regelt, ob eine Übergabe stattfinden kann: die Abnahmekriterien, wer sie überprüft und wer die Autorität hat, eine Ablehnung auszusprechen. Sie wird vor und während der Übergabe ausgefüllt, und ihr Wert endet, sobald die Übergabe akzeptiert wurde. Unsere Projektübergabe-Checkliste-Vorlage deckt das ab – einschließlich der Frage, warum die Kriterien vom übernehmenden Team in der Planungsphase formuliert werden sollten und nicht vom Projektteam bei der Schließung.

Das Übergabedokument ist das, was übergeben wird: die Bootstrap-Inhalte, die das übernehmende Team benötigt, um zu operieren. Sein Wert beginnt, wenn die Übergabe akzeptiert wurde.

Die meisten Organisationen haben irgendeine Version des ersten und stattdessen ein Paket statt des zweiten. Die Checkliste ohne das Dokument erzeugt eine konforme Übergabe an ein Team, das das Ding nicht betreiben kann. Das Dokument ohne die Checkliste erzeugt ein gutes Briefing, dem niemand widersprechen durfte.

Kann ich eine Projektübergabe-Vorlage in Excel oder Word bekommen?

Word oder Google Docs für das Zwei-Seiten-Dokument, weil es Prosa ist und gelesen wird – nicht sortiert. Halten Sie es bei zwei Seiten und exportieren Sie es als PDF für die Akte.

Excel für die zwei Listen, die Spalten brauchen: offene Punkte mit Schweregrad, Owner und Zieltermin. Und die Kontakt-Routing-Liste mit System, Vendor, Vertragsreferenz, Stunden und Telefonnummer. Beide ändern sich in den ersten Monaten, und beide werden konsultiert statt gelesen.

PDF für das unterschriebene Übergabeprotokoll, das mit dem Projekt archiviert wird. Denn das Dokument, zu dem Menschen ein Jahr später zurückkehren, wenn etwas schiefgeht, ist entscheidend – und dass es eingefroren und datiert ist, macht den Unterschied.

Was nicht funktioniert, ist ein einzelnes gebündeltes Dokument, das alles enthält – in irgendeinem Format. Das ist genau der Fehler, den die ganze Seite beschreibt, und das Format ändert daran nichts.

So schreiben Sie die Liste „Was zuerst kaputtgeht“ schnell

Die zwei Abschnitte mit dem höchsten Wert hier, die fragilen Punkte und die Runbooks, auf die sie verweisen, sind auch die zwei, die am wahrscheinlichsten fehlen – und aus demselben Grund. Beide erfordern, dass jemand etwas beschreibt, das er vor Monaten gebaut hat, im Detail, in der Woche, in der das Projekt am wenigsten Zeit hat.

Trupeer AI entfernt die meisten dieser Kosten. Der Engineer, der den Job gebaut hat, dokumentiert selbst, wie er ihn ausführt – einschließlich dessen, wie es aussieht, wenn er fehlschlägt, und was er dagegen tut. Das Ergebnis ist ein schriftliches Runbook mit den Schritten und Screens, die bereits erfasst sind. Der fragile Punkt und seine erste Maßnahme stammen aus derselben Aufzeichnung.

Dokumentieren Sie es. Geben Sie ihm ein Branding. Übersetzen Sie es. Trupeer es.

Das macht die Übergabe außerdem verifizierbar statt nur behauptet, denn das übernehmende Team kann die Aufgabe anhand der aus der Aufzeichnung abgeleiteten Anleitung ausführen – statt eine Beschreibung zu lesen und zu hoffen. Der SOP-Ersteller deckt die Prozeduren ab, unsere IT-SOP-Vorlage deckt ab, welche davon es sich lohnt, danach beizubehalten, und das Material lebt in Ihrer Knowledge Base mit konsistentem Branding – dort sollten die Referenzlinks hinzeigen. Setup-Anweisungen finden Sie im Dokumentvorlagen-Setup-Guide.

Häufig gestellte Fragen

Gibt es eine kostenlose Projektübergabe-Vorlage in Excel?

Excel eignet sich für die zwei Listen statt für das Dokument: offene Punkte mit Schweregrad, Owner und Datum sowie die Kontakt-Routing-Liste. Es gibt keinen freigeschalteten Download und kein Formular. Halten Sie die zweiseitige Erzählung in einem Dokument, da sie einmal schnell gelesen wird und Zellen dafür der falsche Container sind.

Gibt es eine kostenlose Projektübergabe-Vorlage in Word?

Die oben beschriebene Zwei-Seiten-Struktur wird direkt in Word oder Google Docs eingefügt. Die Disziplin ist die Länge – nicht das Format: Wenn es über zwei Seiten hinausgeht, ist etwas darin Referenzinhalt und gehört in die Dokumentation des übernehmenden Teams – mit einem Link.

Gibt es eine kostenlose Projektübergabe-Vorlage in PDF?

Exportieren Sie das Zwei-Seiten-Dokument und das unterschriebene Übergabeprotokoll als PDF für das Archiv. Bündeln Sie das Referenzmaterial nicht in dasselbe PDF – genau dieses Muster führt dazu, dass ein Dokument niemand liest.

Wo finde ich ein Projektübergabedokument in PDF?

Mehrere Universitäten und öffentliche Einrichtungen veröffentlichen ihre Versionen, und sie sind nützlich für die Liste der Punkte. Lesen Sie sie und achten Sie darauf, was fehlt: Fast keine hat einen Abschnitt für fragile Punkte, und fast alle bündeln Referenzmaterial in das Paket – das sind genau die zwei Dinge, gegen die diese Seite argumentiert.

Wie lang sollte ein Projektübergabedokument sein?

Zwei Seiten für das Dokument, das die Leute lesen, plus so viel Referenzmaterial, wie das Ding wirklich benötigt – getrennt aufbewahrt. Das ausgearbeitete Beispiel oben ist der Beleg: ein 187-seitiges Paket, von dem im ersten Monat 22 Seiten gelesen wurden.

Wer sollte das Projektübergabedokument schreiben?

Der Projektmanager schreibt das Zwei-Seiten-Dokument, und die Engineers, die das Ding gebaut haben, schreiben die fragilen Punkte. Diese Aufteilung ist wichtig, weil der Projektmanager nicht weiß, was fragil ist, und die Engineers nicht die Kontakt-Routing-Liste schreiben werden.

Was ist ein Übergabebericht?

Eine breitere Familie als die Projektübergabe: Sie umfasst Schichtübergaben, Rollenübergaben, Asset-Transfers und Kundenabnahmen. Vorlagenbibliotheken listen Dutzende Varianten auf, darunter auch sektorspezifische für Pflege, Lagerhaltung und Facilities. Die Tabelle oben zeigt, wer in jedem Fall an wen übergibt, da sich der kritische Inhalt erheblich unterscheidet.

Wann sollte das Übergabedokument erstellt werden?

Starten Sie zwei Wochen vor der Übergabe. Die fragilen Punkte brauchen Zeit zum Nachdenken und sie brauchen Menschen, die sich gleich verteilen werden. Wenn man es am Tag selbst schreibt, ist der Abschnitt leer – und das ist die häufigste Art, wie der wertvollste Teil einer Übergabe verloren geht.

Brauchst du einen Videoeditor, Übersetzer und Drehbuchautor?

Trupeer kostenlos testen

Demo buchen

Brauchst du einen Videoeditor, Übersetzer und Drehbuchautor?

Trupeer kostenlos testen

Demo buchen

Brauchst du einen Videoeditor, Übersetzer und Drehbuchautor?

Trupeer kostenlos testen

Demo buchen
